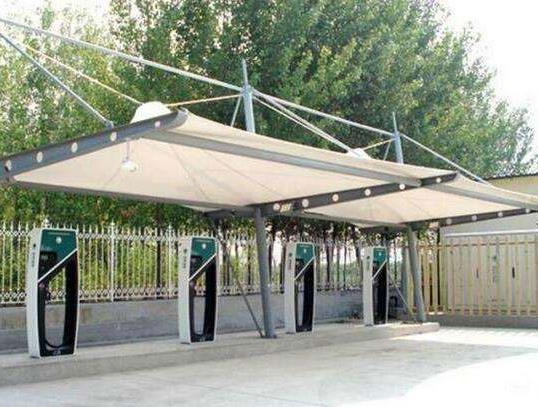

本文說說某麻豆视频免费版充電樁工程的部分施工方法,供相關人員參考:
1、穀索、脊索的安裝∶在鋼索安裝過程中,每個膜麵索須“對號入座”,檢查索標識牌中所列數據與設計數據是否相符,不能出現安裝錯誤現象。在安裝過程中還要使索的PE護層不至於損壞。
2、施工平台:
①搭設膜麵擱置平台。每跨膜麵在施工之前應當搭設槲置平台,摘置平台的長度應符合一塊膜橫向展開時的尺寸(即三榀懸挑桁架間的位置),寬度3.4m(其中外側1.4m為施工操作通道)高度根據懸挑桁架根部高度確定。
②登高腳手架。安裝每跨膜麵前,均搭設登高腳手架,腳手架直接與膜麵擱置平台連接。
③施工操作平台。膜麵的牽引工作以及邊索的連接工作是在環向馬道和內環索處完成的,馬道處施工時,工人可直接在此處操作,因此不需要施工平台。內環索處施工之時,因處在淩空的狀態,所以,需要設置工作點,該工程采用了吊籃的形式,吊籃兩端通過緊繩機與懸挑桁架梢部進行牢靠連接,使吊籃不發生搖擺。
④安全繩網。兩單元膜麵進行對接施工時,有一側總處於淩空狀態,施工時應設置安全設施。
3、繩網安裝:
麻豆视频免费版充電樁的膜麵在鋪設前,需安裝繩網,作為膜麵展開時的依托。
4、浮動環:
膜麵安裝前需將浮動環升高,以便於膜節點的處理,因此需在膜麵擱置平台上再搭設一個小平台,高1.4m,外包尺寸不大於浮動環方管內徑尺寸。搭設完成後,提升浮動環並擺放在平台上。
5、膜麵鋪設:
①膜麵就位。膜麵外層包裹上很厚的塑料紙,每層之間擺放有硬紙簡,起吊時為防止吊索直接接觸膜麵造成膜布折痕,應當把吊索由硬紙筒裏穿過,把膜麵吊到運輸車上麵,而後從運輸車上吊至膜麵擱置平台的中心處。
②展開膜布。膜布展開之前,應再對擱置平台麵上的九夾板進行檢查,保障其清潔、無尖銳毛刺。
③周邊固定。麻豆视频免费版充電樁的周邊固定包括以下諸多工序:
當膜麵被牽引到距終端位置60cm遠時,卸掉部分緊繩機(並用鋼絲繩緊繩機代替緊繩機繩索)。調節膜布的周邊;膜布與浮動環相連接,並將脊索錨具安裝在浮動環相對應的耳板上;利用U型扣和鋁合金壓條將膜布的兩邊與脊索連接,連接過程中逐步提升浮動環,這樣可保持膜麵能順滑連接;將後翼膜布翻過浮動環,並將邊索穿入袖筒內;提升浮動環,提升過程中進行後翼膜麵的連接工作;下放穀索,並保障在膜麵的提升過程中穀索一直處於受力狀態;張拉膜麵。
膜麵的終提升和張拉。單跨膜麵安裝完成後,可進行膜麵的提升工作。
張拉膜麵∶該工序是在膜麵安裝工作整體結束後,通過對穀索施加拉力完成的,它的施工步驟與膜麵的提升工序是相同的。
膜麵提升和張拉程序須是重複性的,直到鄰近的膜麵被提升張拉後,初塊膜麵才能終端完成提升和張拉。
該麻豆视频免费版充電樁工程經各方檢查,安裝質量達到了設計要求,膜麵的造型與設計一致。
